阳西电厂60万千瓦机组变压器、定子、除氧器发电设备运输
发布日期:2014-01-14
2013年1月,湖南日安物流有限公司承运的广东华厦阳西电厂60万千瓦机组变压器、定子、除氧器总计6台发电设备,由阳西电厂自备码头船舱接货分两批次公路运输到项目现场车板交货。

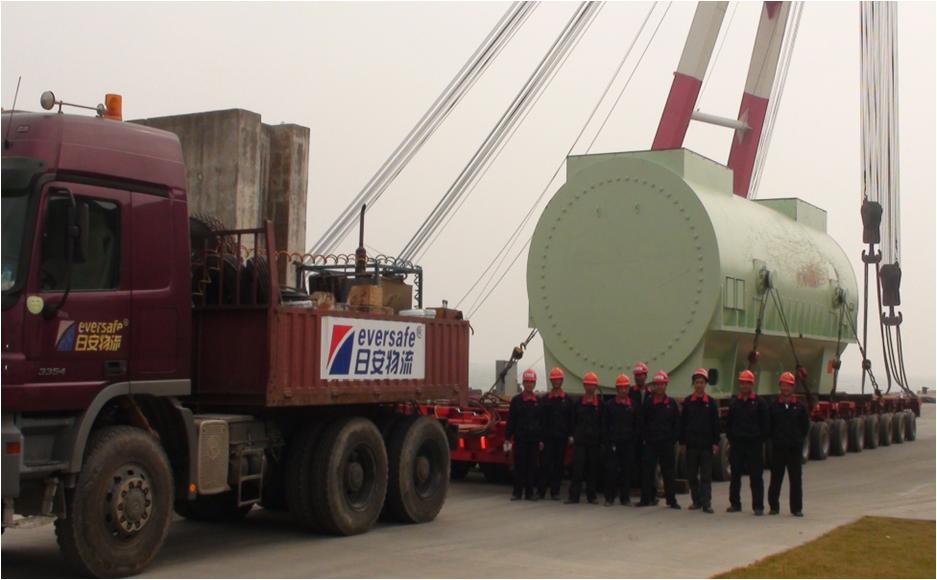

此次项目设备超长超宽超高超重,其中除氧器长 31.5米,宽4.5米,高4.6米,重138吨,共计两台,发电机定子长10.52米,宽4.02米,高4.35米,重345吨,共两台,主变压器长11米,宽4.8米,高4.85米,重395吨,共计两台。根据设备规格,尺寸重量等装载运输特性以及交货批次和时间,我们以转运方式合理、安全为前提,采用500T级浮吊,奔驰3354牵引车头,3纵列13轴线载货平台,3轴线+连接平台+4轴线对设备实施操作。
为了确保货物能安全、准时到达目的地,我公司专设立了以技术组,QEO组,运输组,后勤保障组,协调组 ,为组织结构的项目小组。同时为了使设备顺利通过,技术人员前期多次召开协调会议与业主方通力配合对运输道路予以硬化,铺设钢板 ,清除障碍,并对路面运输可行性进行反复论证,确保安全通过。

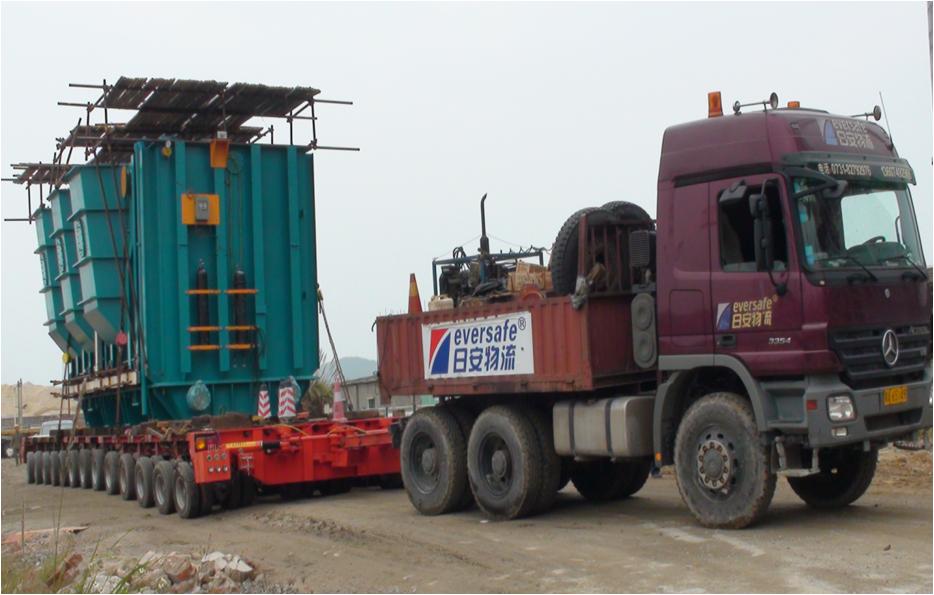

本次项目运输的最大难度在于主变压器,规格11米长4.8米宽4.85米高 395吨,因变压器外表有很多管路,阀门,以及 氮气瓶, 为防止浮吊的钢丝绳冲击,作业前我们在变压器的顶部和底部管路处都搭起了脚手架。另外阳西电厂自备码头地段属于魔鬼海域常年风浪大 海底暗涌强,而变压器设备作业时不能倾斜15度,为此,我们根据海事预报和具体天气情况,在作业现场提前准备好,专等风浪较小时才予以作业,同时在起吊作业时设备两边绑上缆绳由人员使力拉紧以最大程度的稳定设备减少晃动效果。
最终此次广东华厦阳西电厂60万千瓦机组变压器 定子 除氧器历经15天,在业主各方人员大力支持和我司技全体项目人员的努力下,第一批4台发电设备安全准时抵达项目现场,圆满完成了任务。
此次项目设备超长超宽超高超重,其中除氧器长 31.5米,宽4.5米,高4.6米,重138吨,共计两台,发电机定子长10.52米,宽4.02米,高4.35米,重345吨,共两台,主变压器长11米,宽4.8米,高4.85米,重395吨,共计两台。根据设备规格,尺寸重量等装载运输特性以及交货批次和时间,我们以转运方式合理、安全为前提,采用500T级浮吊,奔驰3354牵引车头,3纵列13轴线载货平台,3轴线+连接平台+4轴线对设备实施操作。
为了确保货物能安全、准时到达目的地,我公司专设立了以技术组,QEO组,运输组,后勤保障组,协调组 ,为组织结构的项目小组。同时为了使设备顺利通过,技术人员前期多次召开协调会议与业主方通力配合对运输道路予以硬化,铺设钢板 ,清除障碍,并对路面运输可行性进行反复论证,确保安全通过。
本次项目运输的最大难度在于主变压器,规格11米长4.8米宽4.85米高 395吨,因变压器外表有很多管路,阀门,以及 氮气瓶, 为防止浮吊的钢丝绳冲击,作业前我们在变压器的顶部和底部管路处都搭起了脚手架。另外阳西电厂自备码头地段属于魔鬼海域常年风浪大 海底暗涌强,而变压器设备作业时不能倾斜15度,为此,我们根据海事预报和具体天气情况,在作业现场提前准备好,专等风浪较小时才予以作业,同时在起吊作业时设备两边绑上缆绳由人员使力拉紧以最大程度的稳定设备减少晃动效果。
最终此次广东华厦阳西电厂60万千瓦机组变压器 定子 除氧器历经15天,在业主各方人员大力支持和我司技全体项目人员的努力下,第一批4台发电设备安全准时抵达项目现场,圆满完成了任务。
